À La Ferté-Macé, les travaux pour le réseau de chaleur bois avancent à grands pas... |
1

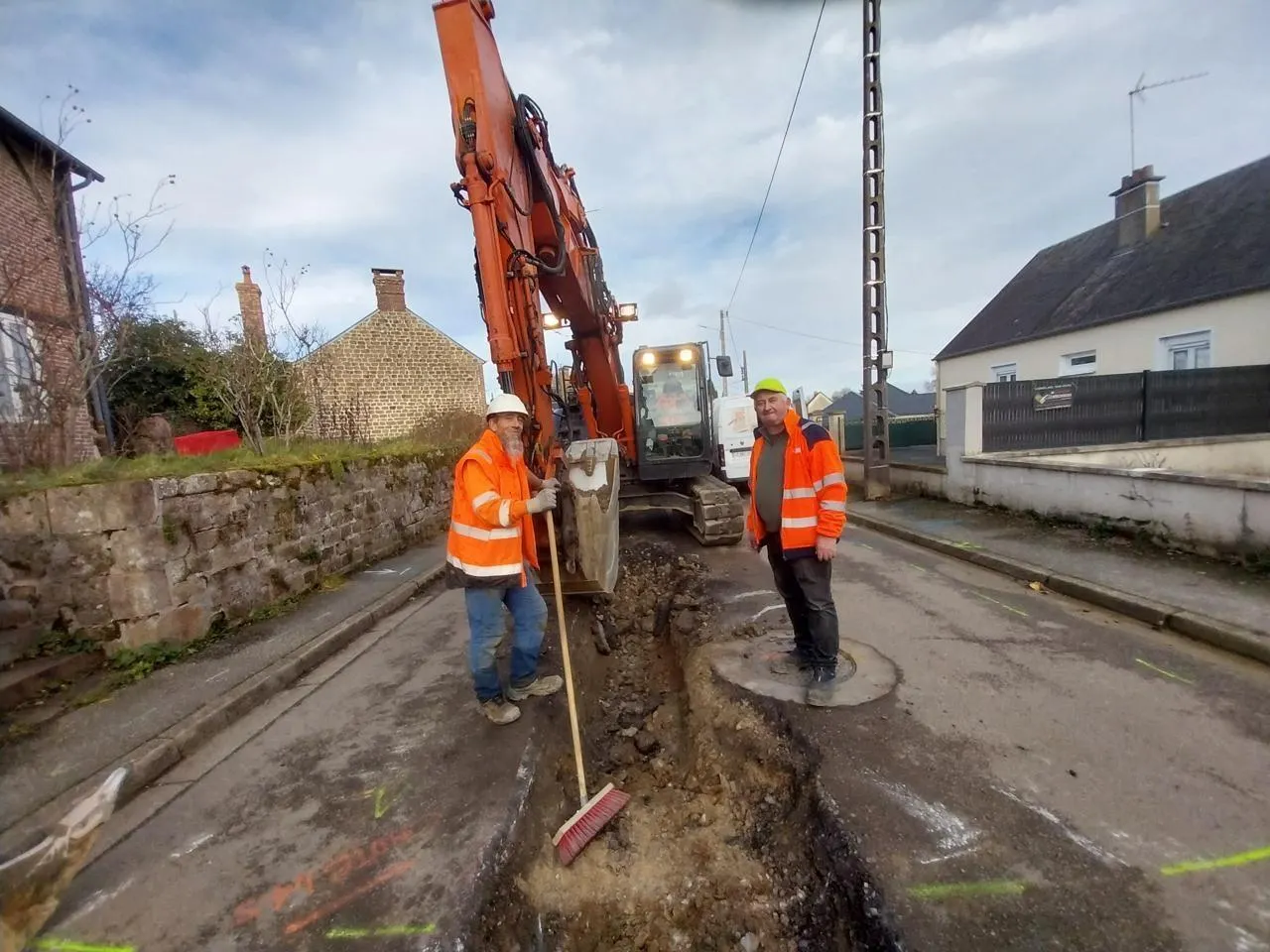

Les travaux d’installation du chauffage bois vers l’hôpital ont débuté le 4 décembre, rue Sœur Marie-Boitier et se termineront le 23 janvier. © Ouest-France
À La Ferté-Macé, la programmation du chantier est respectée. La rue d’Alençon sera rouverte mercredi 17 décembre. Les travaux ont commencé vers l’hôpital le 4 décembre et se termineront le 23 janvier. La fin des raccordements est prévue en juin.
La première chaufferie bois de La Ferté-Macé a été installée boulevard Hamonic, en 1995, pour assurer le chauffage des immeubles du quartier Jacques-Prévert.
Depuis mai dernier, les travaux d’extension (vers l’hôpital et le sud de la ville) du réseau de chauffage au bois sont en cours. Ils devraient s’achever en juin prochain. C’est la société Sturno d’Avranches, qui est maître d’œuvre. Plusieurs entreprises locales participent ponctuellement au chantier : TTA, Pottier et Martinez. Avant d’entreprendre les travaux dans une rue, il nous faut repérer les réseaux existants : eau, gaz, électricité, assainissement et télécommunications (d’où les repères de couleurs tracés dans les rues) »,
expliquent les responsables de l’entreprise Sturno.
Les travaux en cours
Après les travaux de la rue Pierre-Neveu puis de la rue d’Alençon qui rouvrira, mercredi 17 décembre, depuis le 4 décembre le chantier a débuté rue Sœur-Marie-Boitier (rue qui mène à l’hôpital) située après la rue de la Petite-Vitesse et celle des deux gares. L’accès de cette rue est interdit, sauf pour les riverains qui pourront accéder à leur domicile. En revanche, la rue des Montazières, qui permet d’accéder à la rue d’Argentan, est mise en double sens durant le chantier avec une vitesse limitée à 30 km/h.
Ainsi l’accès à l’hôpital se fera uniquement par la rue d’Argentan pendant les travaux. L’accès au parking du centre hospitalier situé rue Sœur-Marie-Boitier pourra se réaliser en particulier par la rue Savoigne Bifèche (rue du lotissement) »,
explique Roland Foucher adjoint aux travaux.
Les parkings internes à l’hôpital ne sont pas impactés par le chantier. Il y a eu une excellente coordination des travaux par les responsables de l’entreprise »,
souligne Roland Foucher.
Raccordement progressif
Une seconde chaufferie bois sera installée à l’hôpital et connectée à la première chaufferie. Divers établissements vont être progressivement raccordés au réseau de chaleur bois notamment au printemps le lycée des Andaines, les deux collèges, le centre aquatique, la résidence du Val vert puis par la suite le centre hospitalier, la Maison d’accueil spécialisée Anaïs, le gymnase Henri Brossard, les écoles Souvray et Perrault, la Maison Familiale Rurale. Tout sera achevé en juin 2026.
Le dojo rue des Noisetiers est déjà branché, de même que l’extension du chauffage bois au lycée Flora-Tristan
, indique Joël Monthulé, responsable des services techniques. Il est possible de suivre l’avancée des travaux sur le site internet de la Ville.
